当前位置:雨林木风下载站 > 办公软件教程 > 详细页面

如何运用 excel做施工进度横道图 excel 甘特图如何做

如何运用 excel做施工进度横道图 excel 甘特图如何做

更新时间:2023-12-27 文章作者:未知 信息来源:网络 阅读次数:

Microsoft Excel是Microsoft为使用Windows和Apple Macintosh操作系统的电脑编写的一款电子表格软件。直观的界面、出色的计算功能和图表工具,再加上成功的市场营销,使Excel成为最流行的个人计算机数据处理软件。

这种图做起来其实还瞒简单的,大部分小伙伴都是自己在Excel打方格子,自己用图形绘制,其实这个可以利用日期数据自动生成进度条形图。赶紧来学学吧!

首选我们需要把任务的计划开始日期和结束日期确定好。并利用减法算出他们的天数。

?如何利用 excel做施工进度横道图 excel 甘特图怎么做_本站

?

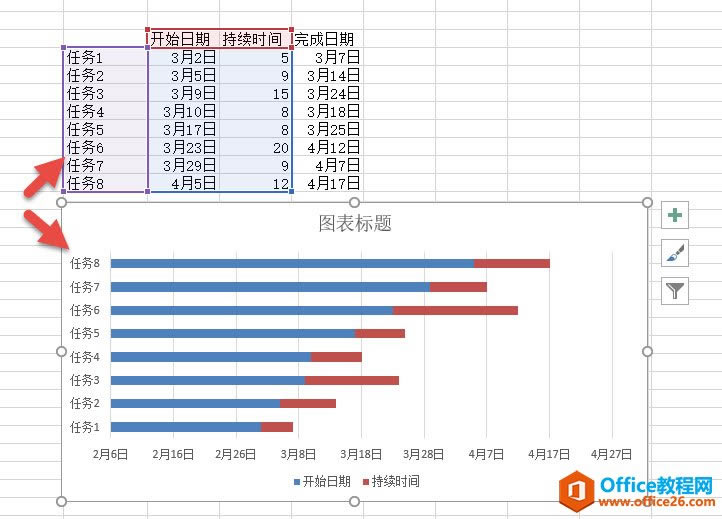

然后选中B3:D11区域,注意不要选中完成日期列,插入一个堆积条形图。请看动图操作:

如何利用 excel做施工进度横道图 excel 甘特图怎么做_本站

?

?

设置完毕后,效果如下,你会发现任务的顺序是反的。这样就需要对条形图的任务顺序做翻转?

如何利用 excel做施工进度横道图 excel 甘特图怎么做_本站

?

?

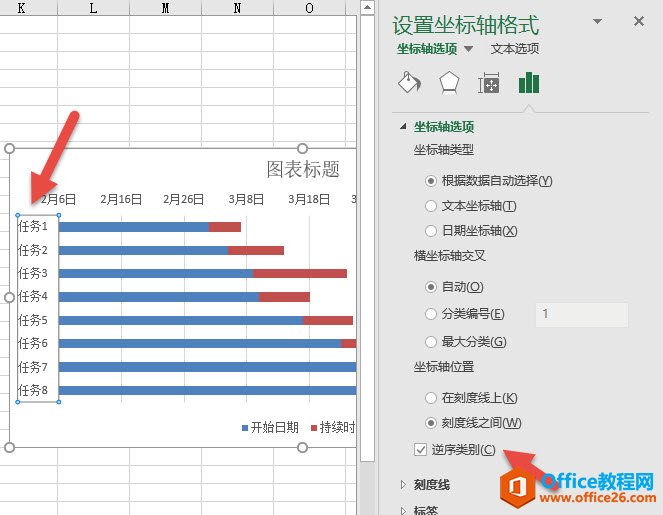

任务所在垂直坐标轴,然后按ctrl+1打开对应的设置菜单,找到翻转的勾选处。(Excel2013版本以上与Excel2010 位置有少许不同。)

如何利用 excel做施工进度横道图 excel 甘特图怎么做_本站

?

?

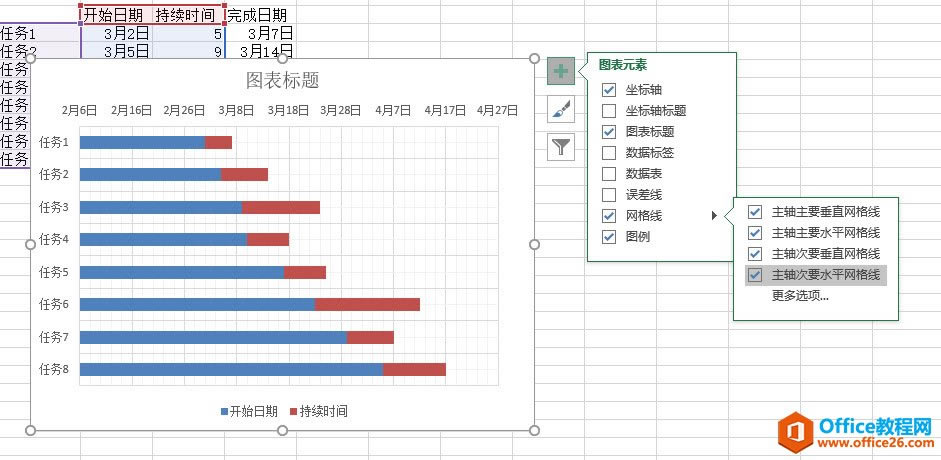

然后添加图表的网格线

如何利用 excel做施工进度横道图 excel 甘特图怎么做_本站

?

?

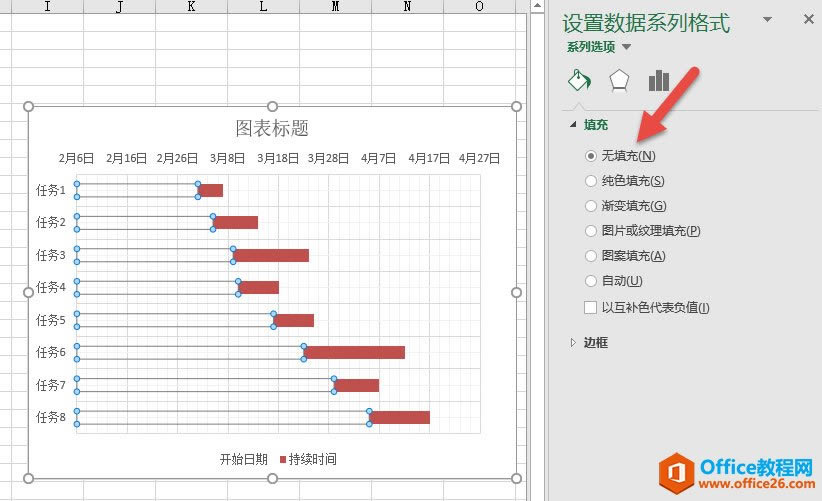

接下来就好办了,选中蓝色的数据区域,将其设置为透明(no fill)填充即可。

如何利用 excel做施工进度横道图 excel 甘特图怎么做_本站

?

?

最后调整图表的大小,然后美化酒红色的数据条就OK。

比如插入一个圆角矩形,美化成下面的效果:(复制黏贴即可。)

如何利用 excel做施工进度横道图 excel 甘特图怎么做_本站

?

?

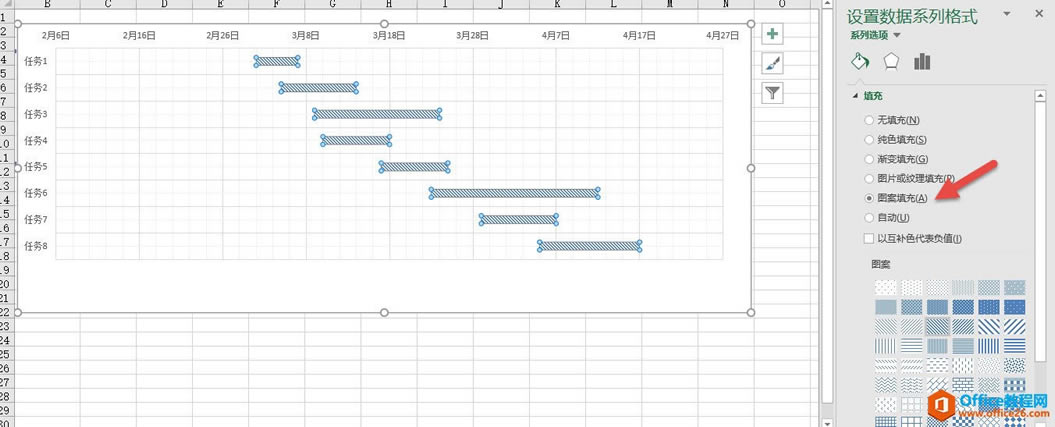

也可以利用填充图案功能,设置成类似 Project这样的效果。

如何利用 excel做施工进度横道图 excel 甘特图怎么做_本站

?

?

总结:甘特图其实堆积条形图的“变形”图,利用隐藏数据系列的思路,可以做出很多类似的高大上图表。

Excel整体界面趋于平面化,显得清新简洁。流畅的动画和平滑的过渡,带来不同以往的使用体验。

温馨提示:喜欢本站的话,请收藏一下本站!

本类教程下载

系统下载排行
