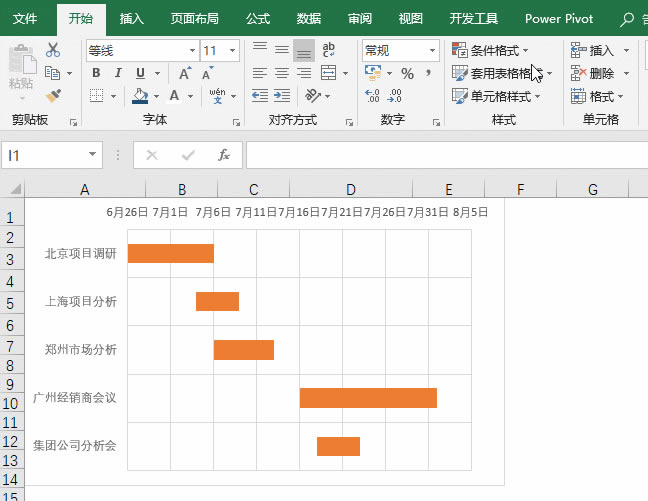

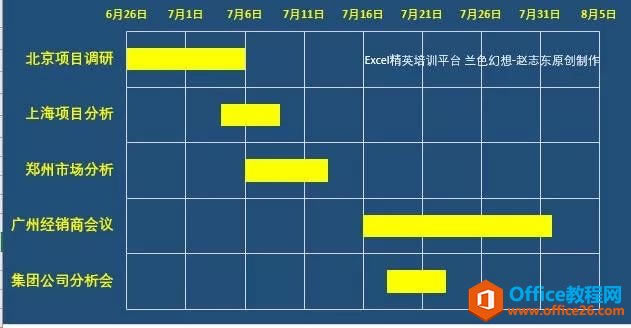

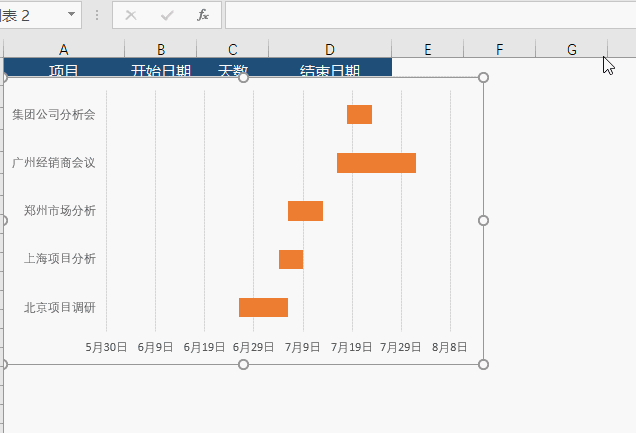

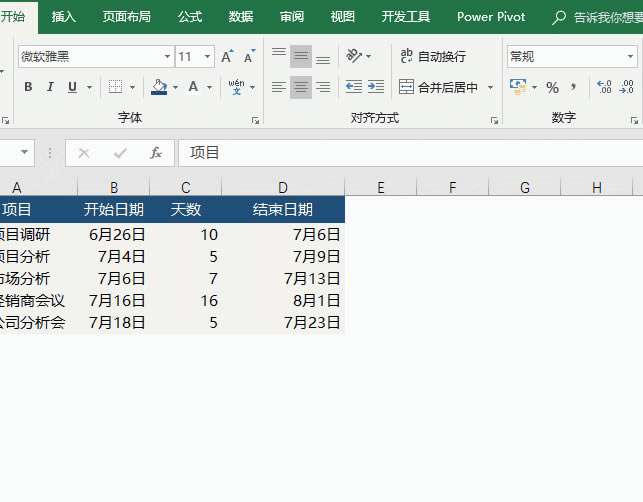

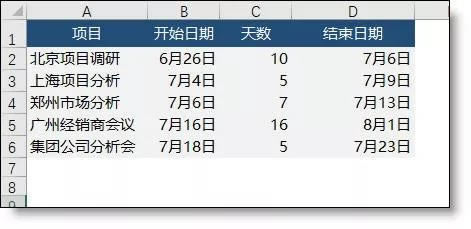

Microsoft Excel是Microsoft为使用Windows和Apple Macintosh操作系统的电脑编写的一款电子表格软件。直观的界面、出色的计算功能和图表工具,再加上成功的市场营销,使Excel成为最流行的个人计算机数据处理软件。 近期公司主要项目进度安排表: 制作步骤: 1、选取前两列,插入 -?堆积条形图。然后选取天数列复制,再选取条形图按Ctrl+V粘贴。 2、选取蓝色条(日期)设置填充色为无 3、右侧选取Y轴,右键菜单点设置坐标轴格式 -?选中 “逆序类别”让项目上下倒置。 4、选取最小的日期6月26日,查看它的数值(每个日期都是数值,从1900-1-1起算的值) 5、顶部X轴右键菜单 -?设置坐标轴格式 -?最小值输入43277按回车。 6、显示网格线。 7、填充图表区、条形图颜色、显示数值标签。 完工,效果如本文开头所示。 Excel整体界面趋于平面化,显得清新简洁。流畅的动画和平滑的过渡,带来不同以往的使用体验。 |
